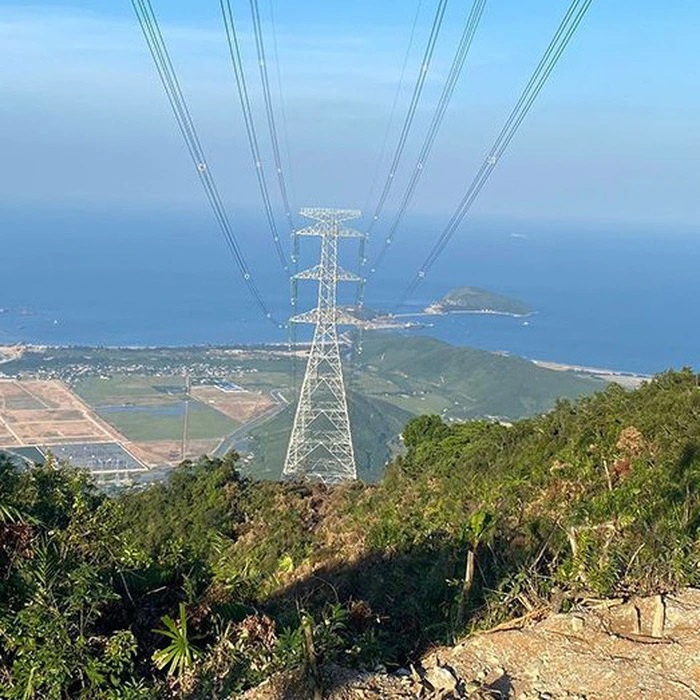

Sớm hoàn thành đường dây 500 kV mạch 3
Đây cũng là cuộc họp thứ 4 của Thủ tướng Chính phủ với các bộ, ngành, cơ quan, địa phương trong vòng 6 tháng qua để thúc đẩy triển khai công trình đường dây 500 kV mạch 3. Thủ tướng Chính phủ cũng nhiều lần trực tiếp kiểm tra, đôn đốc, động viên các lực lượng thi công trên công trường.
Dự án đường dây tải điện 500 kV mạch 3 Quảng Trạch – Phố Nối dài khoảng 519 km, đi qua 9 tỉnh, có tổng mức đầu tư khoảng 22.000 tỷ đồng, khởi công tháng 1/2024.
Theo báo cáo của EVN, đến nay, việc bàn giao toàn bộ vị trí móng cột (1177/1177 vị trí) và hành lang tuyến (513/513 khoảng néo) đã hoàn thành. Đã hoàn thành việc xây dựng các trạm biến áp và đúc móng cho toàn bộ 1177/1177 vị trí. Hoàn thành lắp dựng 1029/1177 vị trí cột, đang lắp dựng 148/1177 vị trí cột còn lại. Việc thi công và đóng điện dự án 500 kV Nam Định 1- Thanh Hoá đã hoàn thành vào cuối tháng 6 vừa qua.
Đường dây 500 kV dài 519 km gồm 2 mạch với 24 dây (gấp đôi các đường dây 500 kV mạch đơn), thi công trên địa hình đồi núi hiểm trở, trung bình mỗi cột nặng 100 tấn, cột nặng nhất tới 426 tấn…
Đến nay, công trình này đã cơ bản hoàn thành các công việc quan trọng như xây dựng xong các trạm biến áp, hoàn thành bàn giao toàn bộ mặt bằng tuyến, cung cấp đầy đủ các thiết bị vật tư để dựng cột, kéo dây.
Thủ tướng yêu cầu tiếp tục phát huy những bài học kinh nghiệm với trách nhiệm cao nhất, phấn đấu hoàn thành công trình trong dịp kỷ niệm 79 năm Cách mạng tháng Tám và Quốc khánh 2/9 sắp tới, đồng thời thể hiện tình cảm, thành kính tưởng nhớ đồng chí Tổng Bí thư Nguyễn Phú Trọng.
Theo Thủ tướng, phần công việc còn lại không nhiều như những việc đã làm nhưng rất khó khăn, thách thức do thi công ở những nơi có địa hình hiểm trở, thời tiết vẫn diễn biến xấu, phức tạp. Mặt khác, Thủ tướng lưu ý vấn đề đặt ra là tất cả các lực lượng cùng vào cuộc, tập trung vào một số địa điểm thì càng phải tổ chức công việc một cách khoa học, không chồng chéo để đạt hiệu quả cao nhất.
Thủ tướng Chính phủ yêu cầu EVN, EVNNPT xây dựng lại đường găng tiến độ theo mục tiêu mới, tổ chức phân công công việc thật khoa học, rõ ràng, hiệp đồng chặt chẽ hơn nữa giữa các lực lượng, các cấp, các ngành trên công trường, thúc đẩy thi công dự án, bảo đảm chất lượng, kỹ thuật, mỹ thuật, vệ sinh, an toàn lao động.
Thủ tướng chỉ đạo các bộ, ngành tích cực hướng dẫn chủ đầu tư, các đơn vị về các vấn đề liên quan, như Bộ Tài nguyên và Môi trường hướng dẫn về công tác hoàn nguyên môi trường.
Bộ Công Thương chỉ đạo Tập đoàn Điện lực, các chủ đầu tư triển khai nhanh các nhà máy điện có trong Quy hoạch Điện VIII. Bộ Quốc phòng, các Tập đoàn Dầu khí, Viettel phối hợp Tập đoàn Điện lực để huy động lực lượng công binh, máy móc thiết bị hạng nặng hỗ trợ thi công công trình, nhất là kéo dây qua sông.
Lực lượng công an phối hợp chặt chẽ với chính quyền các địa phương bảo đảm an toàn giao thông, an ninh trật tự, không để xảy ra các vấn đề phức tạp trên công trình với tinh thần tất cả vì nhân dân phục vụ, tạo khí thế, phong trào, tạo niềm tin, phối hợp chặt chẽ, hiệp đồng giữa các lực lượng.
Lãnh đạo các địa phương tiếp tục đôn đốc, chỉ đạo, thăm hỏi, động viên đơn vị, cán bộ, kỹ sư, công nhân trên công trường, nhất là quan tâm điều kiện ăn ở, sinh hoạt, phục vụ trên công trường. Đồng thời, các địa phương giải quyết tốt việc bồi thường, tái định cư cho người dân, bảo đảm họ di dời đến nơi ở mới có cuộc sống ít nhất bằng hoặc tốt hơn nơi ở cũ. Các địa phương cùng với Chính phủ, các bộ, ngành tháo gỡ khó khăn; quan tâm đời sống tinh thần của anh em kỹ sư, công nhân trên công trình.
Bộ trưởng Bộ Công Thương, Chủ tịch Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp tiếp tục theo dõi, chỉ đạo Tập đoàn Điện lực, Tổng Công ty Truyền tải điện Quốc gia tháo gỡ khó khăn trên công trình này; rà soát, làm tốt công tác nghiệm thu, chuẩn bị tổng kết, rút kinh nghiệm, phối hợp làm tốt công tác thi đua khen thưởng kịp thời./.
