Dự án NMNĐ Long Phú 1: Chuyển mình mạnh mẽ, hướng tới đích phát điện 2027
![]() |

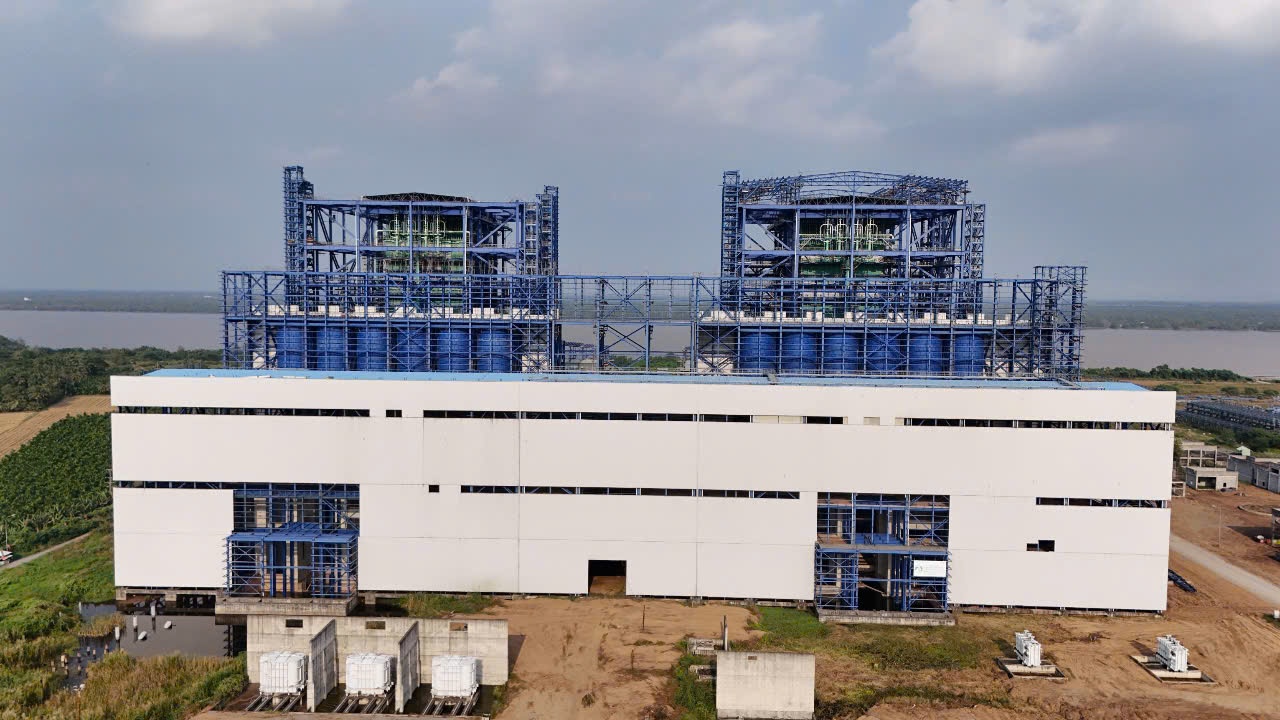

| Tâm điểm hiện nay trên công trường Dự án Long Phú 1 là công tác thi công lắp đặt thiết bị Lò hơi của cả 2 Tổ máy 1 và 2.. |
Gấp rút thi công Lò hơi

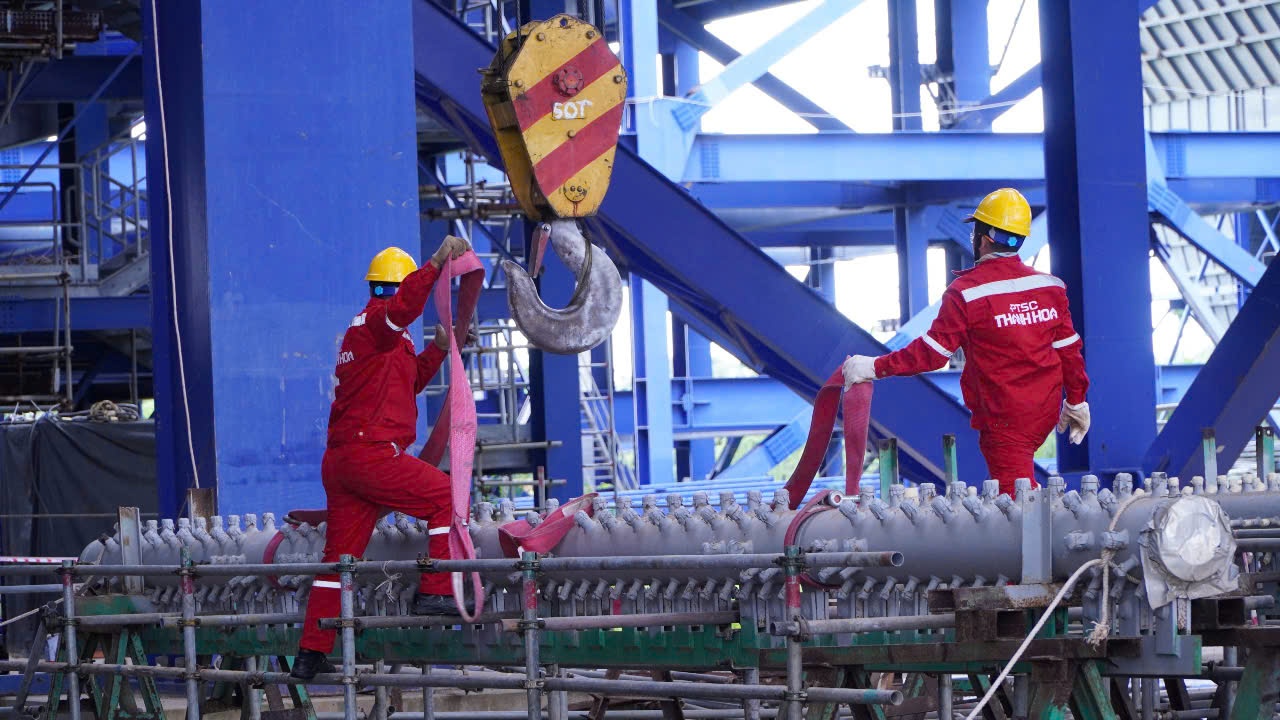

Trên công trường Long Phú 1, không khí thi công đang nóng lên từng ngày. Ban Quản lý Dự án Điện lực Dầu khí Long Phú 1 (Ban QLDA) phối hợp chặt chẽ cùng Tổng công ty Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC) triển khai lắp đặt Lò hơi cho cả hai Tổ máy số 1 và 2. Những khối kết cấu, thiết bị áp lực đầu tiên đã được dựng lên, thiết bị chính liên tục được tập kết và đưa vào vị trí lắp đặt. Hai cẩu tháp lớn phục vụ thi công cũng vừa hoàn tất lắp dựng, chuẩn bị cho các giai đoạn tiếp theo.
Toàn bộ công tác lắp đặt và giám sát thiết bị đều do đội ngũ kỹ sư, chuyên gia của Ban QLDA và PTSC chủ trì triển khai, trong điều kiện chưa có sự hiện diện của chuyên gia nước ngoài từ phía nhà thiết kế, chế tạo. Điều này cho thấy sự chủ động, năng lực nội lực và tinh thần trách nhiệm cao của các đơn vị thực hiện. Đến nay, các hạng mục lắp đặt đều đảm bảo yêu cầu về kỹ thuật, an toàn và tiến độ đề ra. Dự kiến, cả hai Lò hơi sẽ được hoàn thành lắp đặt, thử áp trong Quý II và III năm 2026, đảm bảo tiến độ phát điện Tổ máy 1 vào Quý III và Tổ máy 2 vào Quý IV năm 2027.
![]() |
| Ông Hà Đình Niên kiểm tra công trường, chỉ đạo công tác thi công lắp đặt thiết bị Lò hơi. |
Nhịp thi công cao điểm khiến đội ngũ cán bộ, kỹ sư trên công trường thường xuyên phải làm việc tăng ca, làm xuyên giờ trưa, ngày cuối tuần để kịp các mốc tiến độ quan trọng. Tinh thần làm việc “làm ngày không đủ, tranh thủ làm đêm”; “làm ngày làm đêm, làm thêm ngày nghỉ” – như lời Thủ tướng Chính phủ từng chỉ đạo tại các dự án trọng điểm – đã thực sự trở thành phương châm hành động của đội ngũ Ban QLDA.
Chia sẻ về tiến độ hiện tại, ông Hà Đình Niên – Trưởng Ban QLDA Long Phú 1 cho biết, song song với việc triển khai thi công hạng mục lò hơi, Ban đã cơ bản hoàn thành phát hành hồ sơ mời thầu cho các gói thầu chính cua dự án. Một số gói thầu đã lựa chọn được nhà thầu, như gói ống khói, gói phòng cháy chữa cháy, gói nhà hành chính, kho xưởng dự kiến sẽ ký kết hợp đồng trong tháng 7 và bắt đầu triển khai vào tháng 8/2025. Toàn bộ công tác lựa chọn nhà thầu dự kiến hoàn tất trong Quý III năm 2025 và đồng loạt thi công trên công trường từ Quý IV năm 2025
![]() |
| Nhà thầu PTSC họp an toàn trước giờ thi công. |
Song song đó, công tác đàm phán với các nhà thầu OEMs hiện hữu cũng đạt nhiều tiến triển tích cực. Hầu hết các nhà thầu phụ bày tỏ thiện chí tiếp tục cung cấp thiết bị cho Dự án và sẵn sàng chia sẻ chi phí, rủi ro với Chủ đầu tư. Đây là yếu tố then chốt, quan trọng giúp Petrovietnam tận dụng tối đa vật tư, thiết bị đã có, hạn chế thay đổi thiết kế, tránh phát sinh điều chỉnh – từ đó đảm bảo tiến độ, chất lượng và mục tiêu vận hành Nhà máy vào cuối năm 2027.
Nội lực và tinh thần làm nên chuyển động
Một trong những thuận lợi lớn của Dự án Long Phú 1 hiện nay là nhân sự. Ban QLDA quy tụ được đội ngũ cán bộ kỹ sư có kinh nghiệm dày dặn trong lĩnh vực nhiệt điện. Nhiều người đã gắn bó với Long Phú 1 từ những ngày đầu, am hiểu tường tận từng hạng mục của Dự án. Bên cạnh đó, những nhân sự mới đến từ các dự án thành công như Vũng Áng, Quảng Trạch, Vân Phong… đã mang theo nhiều kinh nghiệm thực tiễn quý báu để đóng góp cho sự thành công tiếp theo tại Long Phú 1.
Tinh thần chuyển mình không chỉ thể hiện ở tiến độ công trường, mà còn lan tỏa mạnh mẽ trong nội bộ đội ngũ. Nhiều cán bộ từng rời dự án khi công việc tạm lắng, nay đã quay trở lại với tâm thế mới, quyết tâm cùng nhau đưa Dự án về đích. Sự gắn bó lâu dài và tinh thần trách nhiệm cao tạo nên một tập thể đồng lòng, sẵn sàng vượt qua mọi khó khăn phía trước.
![]() |
| Toàn cảnh Dự án NMNĐ Long Phú 1. |
Đặc biệt, sự quan tâm, chỉ đạo quyết liệt từ lãnh đạo Tập đoàn Công nghiệp – Năng lượng Quốc gia Việt Nam (Petrovietnam) là nguồn động lực lớn cho đội ngũ trên công trường. Các cuộc họp chuyên môn, các chuyến kiểm tra, đôn đốc tiến độ được tổ chức thường xuyên nhằm kịp thời tháo gỡ khó khăn, hỗ trợ tối đa cho Ban QLDA trong suốt quá trình triển khai.
Trong bức tranh tổng thể phát triển ngành năng lượng Việt Nam, NMNĐ Long Phú 1 là một trong những dự án then chốt. Việc dự án tăng tốc trở lại và bước vào giai đoạn thi công thực chất là dấu hiệu tích cực cho thấy nỗ lực của Petrovietnam trong việc bảo đảm an ninh năng lượng quốc gia. Dưới sự chỉ đạo sát sao của Tập đoàn, cùng tinh thần quyết liệt của Ban QLDA và các nhà thầu, Long Phú 1 đang từng bước hiện thực hóa mục tiêu phát điện vào năm 2027.
Các tin khác
Xã Yên Lạc (Phú Thọ): Bãi rác thôn Phú Cường khói đen và nỗi lo kéo dài
Kỳ tích sông Hồng: Khi doanh nghiệp lớn cùng tham gia kiến tạo tầm nhìn trăm năm
Quân đội Nhân dân vững bước dưới cờ Đảng quang vinh
Petrovietnam hiến kế cho chiến lược đầu tư năng lượng quốc gia
Nhà máy điện Nhơn Trạch 3&4 - Minh chứng sinh động cho bản lĩnh, năng lực tổ chức, điều hành và tinh thần vượt khó của Petrovietnam
Petrovietnam – hình mẫu doanh nghiệp quốc gia trong hành trình phát triển đất nước
Bầu Hiển với khát vọng tạo giá trị bền vững từ năng lượng tái tạo
Petrovietnam - Trụ cột kinh tế, động lực phát triển bền vững của Việt Nam
100 phòng STEM Innovation Petrovietnam là hạt nhân lan tỏa tinh thần sáng tạo cho thế hệ trẻ
Đọc nhiều
Danh sách những người trúng cử đại biểu HĐND TP Cần Thơ
Chuẩn hóa đội ngũ cán bộ, phường Ô Môn hướng tới chính quyền phục vụ
Cần Thơ: Bàn giao hệ thống xạ trị gia tốc cho Bệnh viện Ung bướu
Lực lượng công an Cần Thơ bỏ phiếu sớm, sẵn sàng bảo đảm an ninh ngày bầu cử
Bệnh viện Quân y 121 làm chủ kỹ thuật nút rò động mạch cảnh xoang hang
Videos
E-magazine Inforgraphic Video
Nghi vấn xả thải ngầm khiến nguồn nước kênh mương tại xã Bình Minh (TP Hà Nội) ô nhiễm kéo dài
Thủ tướng động viên lực lượng bảo đảm vệ sinh môi trường ở Hà Nội
Diễn văn của Tổng Bí thư Tô Lâm tại phiên bế mạc Đại hội XIV của Đảng
Đại hội XIV của Đảng sự kiện trọng đại của đất nước trong giai đoạn mới
Hợp tác xã bệ đỡ vùng trồng rau an toàn tập trung tại Hưng Yên
Hưng Yên sản xuất rau quả công nghệ cao hướng đi bền vững cho nông nghiệp sạch
Xã Ô Diên – Hà Nội: Bất cập từ bãi vật liệu xây dựng gây ô nhiễm môi trường và trách nhiệm quản lý tại địa bàn cơ sở
Cảnh báo hành vi giả danh cán bộ thuế, cơ quan thuế để lừa đảo
Đột phá trong điều trị da liễu: Khi Meso Nano kết hợp công nghệ CNC
Lễ hội Đền Bà Triệu năm 2026: Tôn vinh Anh hùng dân tộc, lan tỏa giá trị văn hóa xứ Thanh
Công bố quyết định của Ban Bí thư về công tác cán bộ tại Cần Thơ
Tiếp tục áp dụng Nghị định 15/2018/NĐ-CP về an toàn thực phẩm cho đến khi có quy định mới
Vietjet tăng cường khai thác 832.000 chỗ phục vụ cao điểm lễ 30/4 – 1/5
Newtown Diamond - Chuẩn sống thượng lưu bên bờ biển Đà Nẵng
Vinamilk đồng hành cùng ngành y tế TP.HCM chăm sóc sức khỏe cộng đồng
Tìm giải pháp thúc đẩy sản xuất, xuất khẩu gạo trong tình hình mới
Thủ tướng đề xuất 3 ưu tiên chiến lược cho 3 chuyển động lớn của thế giới
Nhiều chương trình hấp dẫn đón Xuân Ất Tỵ tại Cantho Eco Resort
Trung Quốc: Số ca mắc bệnh lý đường hô hấp tiếp tục tăng
Báo động tỷ lệ nhiễm HIV ở phụ nữ và trẻ em gái
Bệnh viện Quân y 121 kiểm tra công tác phòng, chống say nắng, say nóng, phòng chống dịch bệnh
Nước hoa, mỹ phẩm cao cấp UNI: Tinh hoa từ Trầm Hương Việt
Bác sĩ Trần Nguyên Giáp: Chuyện “dính phốt” của một người quá mát tay trong ngành thẩm mỹ
Hành trình 13 năm xây dựng thương hiệu Thẩm mỹ Vũ Quang
VUSTA - Hành trình 43 năm bền bỉ kiến tạo và cống hiến
Chiến lược phát triển, ứng dụng năng lượng nguyên tử vì mục đích hòa bình
Thủ tướng: Phụ nữ Việt Nam vượt qua chính mình, trở thành lực lượng nòng cốt, nhân tố kiến tạo tiến trình đổi mới và phát triển
